Musikcentrum Snellman

Den länge planerade renoveringen och utbyggande av Snellmanssalen vid Vingesgatan startade vid årsskiftet 2023. Musikcentrum Snellman, som blir färdigt hösten 2024, garanterar att förhållandena för konserter och andra evenemang uppfyller dagens krav.

Renoveringen av Snellmanssalen startar efter höstens konsertsäsong i december 2022. Först töms nuvarande lokaler. Den egentliga renoveringen och utbyggandet startar efter årsskiftet. Byggtiden är ca 17 månader.

Nuvarande salens värme-, ventilations- och ellösningar förnyas helt. Scenen fördjupas, golven slipas och akustikgardinerna samt stolarna förnyas.

  • Arkitektplanering:  Lukkaroinen Arkkitehdit Oy

    • Ulla-Maija Aarnio
    • Anniina Ûral
    • Heini Kaskela
    • Riina Kähkonen
    • Laura Ainali-Karjalainen
    • Elena Pennie
    • Sanni Leinonen

    Konstruktionsprojektering: Ideastructura Oy

    • Pertti Kaustinen
    • Jukka Huttunen

    VVSE-planering: Granlund Oy

    • Olli Nissilä

    Elplanering: Sweco Talotekniikka Oy

    • Mika Toivoniemi
    • Jarmo Hintsala
    • Anu Rautiola
    • Mika Iivonen

    Akustikplanering: Akukon Oy

    • Henrik Möller

    Kokkolan Talohoito Oy / Arimatti Karhulahti, Juhani Parpala

    Kiinteistö Oy Kokkolan Snellman / Heikki Laitinen

    Karleby stad / Sampo Purontaus

    Mellersta Österbottens Kammarorkester / Marjukka Puutio, Matti Vanhamäki, Sampsa Kujala

  • Anbudsförfarandet i anknytning till renoveringen publicerades i tjänsten Hankintailmoitukset.fi i juni 2022 och tiden för inlämnande av anbud gick ut 25 augusti. 15 anbud lämnades in av vilka entreprenörerna valdes.

    • Byggnadsentreprenad Pinalto Oy
    • Elentreprenad Sähköpalvelu Walberg Oy
    • Ventilationsentreprenad Ratech Oy
    • VVS-entreprenad Bravida Oy
    • Automationsentreprenad Ratech Oy
  • Projektets totala budget uppgår till 8 miljoner euro (moms 0%). Entreprenadtävlingens slutsumma utgör 6,9 miljoner euro av det totala beloppet och projektets andra kostnader är

    • Planeringskostnader
    • Tilläggsarbeten
    • Tillståndsavgifter
    • Lös inredning, konstanskaffningar
    • Byggentreprenad och tillsyn
  • Arbetet startar 2 januari 2023 med rivningsarbeten. Före det har lokalerna tömts. Enligt planerna är byggtiden 17 månader.  Musikcentrum Snellman står färdigt i sin helhet 31.5.2024.

  • För den upphöjda delen av taket i Musikcentrumets entréhall har planerats ett konstverk i trä ”Luften jag andas”.

    Verket har fått sitt namn från Topi Sorsakoskis låt “Olet kaikki”. Man kan uppfatta att låtens text som omfamnar världen har en bredare betydelse än kärlekssångtemat. Verket beskriver andningen, luftströmmen in och ut. “Luften jag andas” ger taket i Musikcentrum Snellmans entréhall rytm och gör luften synlig för en stund.

    Verket i lönn handlar om naturens och den rena luftens betydelse för oss. Under sin livscykel binder ett träd genom sin egen andning koldioxid och fungerar som kollager ännu som virke. Slutligen ger trä oss värme och fungerar som ett lugnande element i vår livsmiljö.

    Träet slipas slätt och konstverket får behålla sin naturliga färg.

    ”Olet ilma, jota hengitän
    Olet kaikki minkä ymmärrän
    Tähdet taivaalla muita varten on
    Silmäs mulle suovat auringon
    Olet maa ja hellä lämpö sen
    Kevään tullen alla jalkojen
    Sulta saan kuin palavan
    Mä voiman voittamattoman

    Olet kaikkeni sä silloinkin
    Vaikka maailman mä voittaisin
    Mitä jää jos menet pois
    Mitään ei minulla ois”

    (Topi Sorsakoski: Olet kaikki)

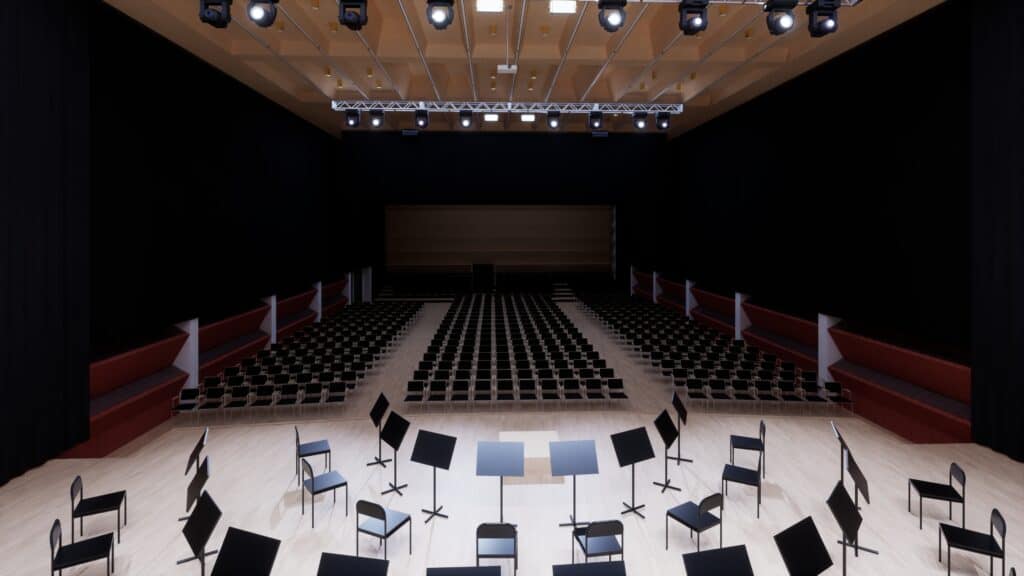

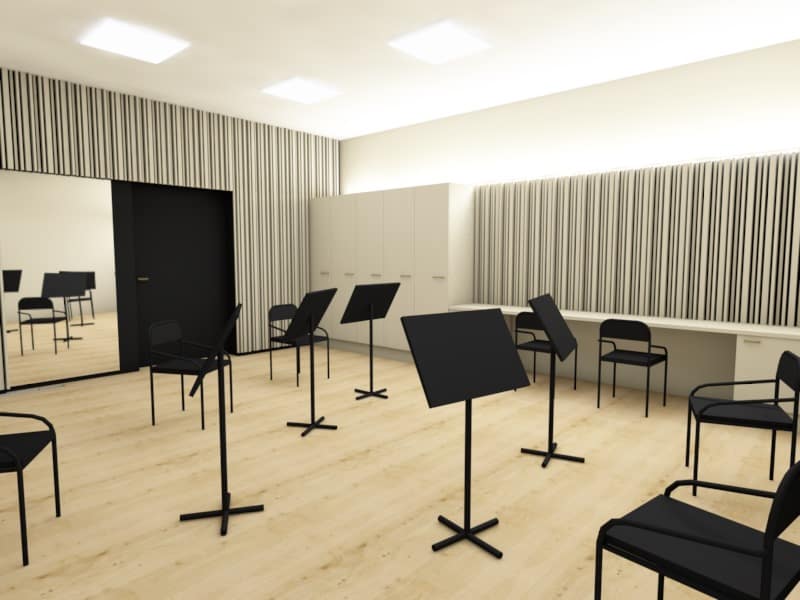

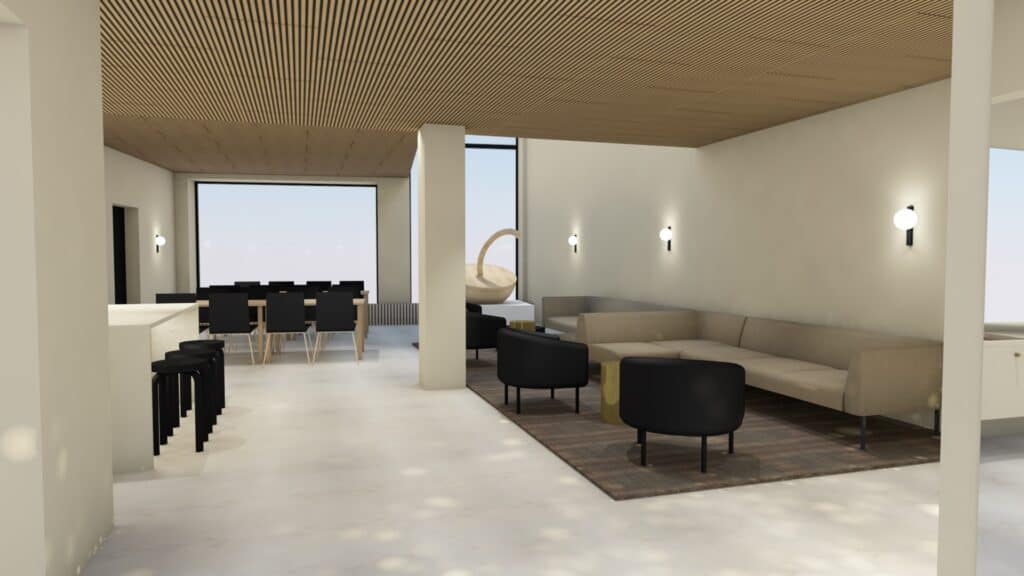

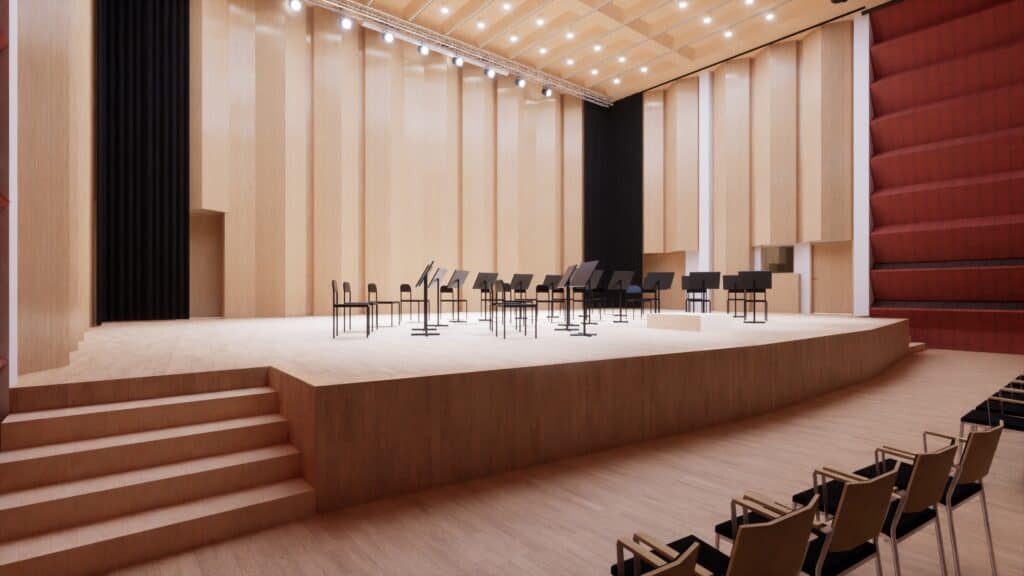

Visionsbilder

Bilder: Lukkaroinen Arkkitehdit Oy
